Η παράδοση του βόρειου τμήματος του οδικού άξονα Ε65 στα τέλη Ιουλίου κλείνει το σημαντικότερο κεφάλαιο στην ιστορία των ελληνικών δημοσίων έργων, την κατασκευή των μεγάλων οδικών αξόνων με συμβάσεις παραχώρησης. Το εγχείρημα, που ξεκίνησε όταν στο τότε υπουργείο Περιβάλλοντος, Χωροταξίας και Δημοσίων Έργων (ΥΠΕΧΩΔΕ) ήταν η Βάσω Παπανδρέου και προχώρησε ουσιαστικά με την ανάθεση των συμβάσεων το 2007, όταν στο ΥΠΕΧΩΔΕ ήταν ο Γιώργος Σουφλιάς, πέρασε από χίλια μύρια κύματα μέχρι να ολοκληρωθεί. Ανεξάρτητα από τις ενστάσεις που μπορεί να έχουν κάποιοι για τις ατέλειες των συμβάσεων παραχώρησης, για το κόστος των διοδίων ή για άλλα ζητήματα, η αλήθεια είναι πως η Ελλάδα σταμάτησε να πληρώνει βαρύ φόρο αίματος στις εθνικές οδούς, όπως συνέβαινε μέχρι πριν από μια δεκαετία. Τότε, που ύστερα από κάθε μεγάλη έξοδο, τα πρωτοσέλιδα των εφημερίδων μετρούσαν δεκάδες νεκρούς και εκατοντάδες τραυματίες από τροχαία.
Η ανάπτυξη των μεγάλων οδικών αξόνων στην Ελλάδα μέσω συμβάσεων παραχώρησης αποτελεί ένα από τα πιο σύνθετα, μακροχρόνια και διδακτικά κεφάλαια στην ιστορία των δημοσίων υποδομών της χώρας. Η στρατηγική αυτή επιλογή σηματοδότησε τη μετάβαση από το παραδοσιακό μοντέλο των δημόσιων έργων, τα οποία χρηματοδοτούνταν αποκλειστικά από εθνικούς πόρους και κοινοτικά κονδύλια, σε ένα σύγχρονο μοντέλο παραχωρήσεων. Η πορεία αυτή, η οποία ξεκίνησε με τις πρώτες προκηρύξεις στις αρχές της δεκαετίας του 2000, δοκιμάστηκε σκληρά κατά τη διάρκεια της ελληνικής οικονομικής κρίσης, οδηγώντας σε πρωτοφανείς χρηματοοικονομικές αναδιαρθρώσεις, για να καταλήξει στην πλήρη ολοκλήρωση των αυτοκινητοδρόμων μέσα στη φετινή χρονιά.
Το αρχικό κόστος των έργων, που προσέγγιζε τα εννέα δισ. ευρώ, ήταν από μόνο του μια πρόκληση. Ακόμα μεγαλύτερη πρόκληση ήταν οι απαλλοτριώσεις, τα αρχαιολογικά, οι μελέτες και η κατασκευή των έργων που καλύπτουν σχεδόν ολόκληρη την Ελλάδα. Η απαρχή των οδικών έργων παραχώρησης της λεγόμενης «δεύτερης γενιάς», αφού η «πρώτη γενιά» ήταν η Αττική Οδός και η Ζεύξη Ρίου – Αντιρρίου, εντοπίζεται το 2000. Τότε, υπό την πίεση της Ευρωπαϊκής Επιτροπής, η οποία επιζητούσε συστηματικά τη συμμετοχή ιδιωτικών κεφαλαίων στη χρηματοδότηση μεγάλων έργων υποδομής, η ελληνική κυβέρνηση Κώστα Σημίτη συναίνεσε στη δημοπράτηση των μεγάλων οδικών αξόνων της χώρας με το σύστημα των συμβάσεων παραχώρησης. Όταν η Βάσω Παπανδρέου την περίοδο 2001-2003 ανέλαβε το υπουργείο Περιβάλλοντος, Χωροταξίας και Δημοσίων Έργων (ΥΠΕΧΩΔΕ), διαδεχόμενη τον Κώστα Λαλιώτη, που είχε κάνει τη σχετική προετοιμασία, ξεκίνησε τις διαγωνιστικές διαδικασίες.
Ωστόσο, η πρώτη αυτή διαγωνιστική φάση της περιόδου 2000-2003 χαρακτηρίστηκε από σοβαρές παθογένειες, όπως ελλιπείς τεχνικές μελέτες, αναθέσεις χωρίς επαρκώς δομημένους διαγωνισμούς, καθώς και πλήρη απουσία προετοιμασίας στο κρίσιμο πεδίο των απαλλοτριώσεων και των αρχαιολογικών αδειοδοτήσεων. Αυτές οι δομικές ελλείψεις, σε συνδυασμό με τις έντονες πολιτικές αντιπαραθέσεις και τις δικαστικές προσφυγές των υποψηφίων, οδήγησαν στην ακύρωση ή στο «πάγωμα» των αρχικών διαγωνισμών.
Η περίοδος Γιώργου Σουφλιά και η ανάθεση των μεγάλων συμβάσεων
Η ουσιαστική επανεκκίνηση και η επιτυχής κατάληξη των διαγωνιστικών διαδικασιών πραγματοποιήθηκε το 2007, όταν υπουργός ΥΠΕΧΩΔΕ ήταν ο Γιώργος Σουφλιάς. Η τότε κυβέρνηση επαναπροκήρυξε τους διαγωνισμούς, εισάγοντας ένα πιο συγκροτημένο θεσμικό πλαίσιο, που επέτρεπε την κινητοποίηση τεράστιων ιδιωτικών και τραπεζικών κεφαλαίων. Αυτή η νέα προσέγγιση οδήγησε στην υπογραφή και την κοινοβουλευτική κύρωση των πέντε μεγάλων συμβάσεων παραχώρησης της χώρας:
- Αυτοκινητόδρομος Ιόνια Οδός: Η σύμβαση παραχώρησης που αφορούσε τον άξονα Αντίρριο – Ιωάννινα, μαζί με τμήματα του άξονα ΠΑΘΕ (Αθήνα/Μεταμόρφωση – Σκάρφεια) και τον συνδετήριο κλάδο Σχηματάρι – Χαλκίδα, υπεγράφη στις 19 Δεκεμβρίου 2006. Κυρώθηκε από τη Βουλή των Ελλήνων με τον Νόμο 3555/2007 (ΦΕΚ Α’ 81/16.04.2007), ενώ η επίσημη έναρξη της παραχώρησης ορίστηκε για τις 19 Δεκεμβρίου 2007.
- Αυτοκινητόδρομος Μορέας: Η σύμβαση για τον άξονα Κόρινθος – Τρίπολη – Καλαμάτα και τον κλάδο Λεύκτρο – Σπάρτη υπεγράφη στις 31 Ιανουαρίου 2007. Κυρώθηκε με τον Νόμο 3559/2007 (ΦΕΚ Α’ 102/14.05.2007) και η έναρξη της περιόδου παραχώρησης πραγματοποιήθηκε στις 3 Μαρτίου 2008.
- Αυτοκινητόδρομος Κεντρικής Ελλάδας (Ε65): Η σύμβαση για τον άξονα Λαμία – Εγνατία Οδός υπεγράφη στις 31 Μαΐου 2007. Κυρώθηκε με τον Νόμο 3597/2007 (ΦΕΚ Α’ 168/25.07.2007) και τέθηκε σε ισχύ στις 31 Μαρτίου 2008.
- Αυτοκινητόδρομος Αιγαίου: Η σύμβαση για το τμήμα του ΠΑΘΕ Μαλιακός – Κλειδί υπεγράφη στις 28 Ιουνίου 2007 και κυρώθηκε με τον Νόμο 3605/2007 (ΦΕΚ Α’ 190/08.08.2007).
- Ολυμπία Οδός: Η σύμβαση για τον αυτοκινητόδρομο Ελευσίνα – Κόρινθος – Πάτρα – Πύργος – Τσακώνα υπεγράφη στις 4 Αυγούστου 2008, έχοντας προηγουμένως κυρωθεί με τον Νόμο 3621/2007 (ΦΕΚ Α’ 279/20.12.2007).
Το ναυάγιο της υποθαλάσσιας Αρτηρίας Θεσσαλονίκης
Παράλληλα με τους πέντε οδικούς άξονες, το 2006 υπογράφηκε και μια έκτη σύμβαση παραχώρησης για την υποθαλάσσια αστική αρτηρία της Θεσσαλονίκης, αρχικού προϋπολογισμού 472 εκατομμυρίων ευρώ, η οποία κυρώθηκε τον Φεβρουάριο του 2007. Το έργο αυτό ωστόσο δεν ξεκίνησε ποτέ λόγω εμπλοκών με την αρχαιολογική υπηρεσία. Το Κεντρικό Αρχαιολογικό Συμβούλιο (ΚΑΣ) επέβαλε αλλαγή της τεχνικής λύσης σε βαθιά διάνοιξη σήραγγας (TBM) αντί της προβλεπόμενης βυθιζόμενης σήραγγας, επικαλούμενο τον κίνδυνο καταστροφής αρχαίων ναυαγίων από την εποχή της επίθεσης των Αβάρων τον 7ο αιώνα μ.Χ. Η αλλαγή αυτή αύξησε το κόστος κατά τουλάχιστον 150 εκατομμύρια ευρώ. Λόγω της δραστικής τροποποίησης των όρων, ο παραχωρησιούχος κατήγγειλε τη σύμβαση και προσέφυγε σε διαιτησία, η οποία τον δικαίωσε επιδικάζοντας αποζημιώσεις ύψους 110 εκατομμυρίων ευρώ, τις οποίες κλήθηκε να πληρώσει το ελληνικό Δημόσιο για ένα έργο που δεν κατασκευάστηκε ποτέ.
Η χρεοκοπία της χώρας και η κατάρρευση των συμβάσεων παραχώρησης
Οι αρχικοί προϋπολογισμοί των έργων, όπως αποτυπώθηκαν στις προκηρύξεις και τις υπογραφείσες συμβάσεις, ήταν πρωτοφανείς για τα ελληνικά δεδομένα, αγγίζοντας συνολικά τα 9 δισεκατομμύρια ευρώ. Η χρηματοοικονομική δομή των έργων βασίστηκε σε ένα μοντέλο πολλαπλών πηγών χρηματοδότησης, το οποίο περιλάμβανε ίδια κεφάλαια των αναδόχων, τραπεζικό δανεισμό, κρατική/κοινοτική χρηματοδοτική συμβολή, καθώς και τα προσδοκώμενα έσοδα από τη λειτουργία των διοδίων κατά τη διάρκεια της κατασκευαστικής περιόδου. Για την αξιολόγηση της χρηματοοικονομικής βιωσιμότητας των έργων κατά τη φάση των προσφορών, οι υποψήφιοι ανάδοχοι εκπόνησαν λεπτομερείς μελέτες βιωσιμότητας οι οποίες ανατράπηκαν εντός λίγων χρόνων.
Οι συμβάσεις εμφάνιζαν εξαιρετικά υψηλή εξάρτηση από τις μελλοντικές ροές εσόδων των διοδίων (2,26 δισεκατομμύρια ευρώ) και τον τραπεζικό δανεισμό (2,62 δισεκατομμύρια κύρια δάνεια και 1,34 δισεκατομμύρια δάνεια χρηματοδοτικής συμβολής). Η συγκεκριμένη επιλογή μετέφερε σημαντικό μέρος του κινδύνου ζήτησης (demand risk) στις μελλοντικές κυκλοφοριακές επιδόσεις των αξόνων, καθιστώντας το όλο οικοδόμημα ευάλωτο σε περίπτωση μακροοικονομικής ύφεσης.
Με την εκδήλωση της ελληνικής κρίσης χρέους το 2010, οι βασικές παραδοχές των χρηματοοικονομικών μοντέλων των έργων ανατράπηκαν πλήρως. Η ραγδαία μείωση του ελληνικού ΑΕΠ κατά περισσότερο από 25% οδήγησε σε δραματική πτώση της κυκλοφορίας των οχημάτων στους εθνικούς άξονες, η οποία σε ορισμένα τμήματα ξεπέρασε το 40% – 50%. Ως εκ τούτου, τα πραγματικά έσοδα από τα διόδια υποχώρησαν πολύ κάτω από τις αρχικές αισιόδοξες προβλέψεις της περιόδου 2007-2008.
Η κατάσταση επιδεινώθηκε από την κοινωνική έκρηξη και τη γέννηση του κινήματος «Δεν Πληρώνω» στα διόδια. Οι πολίτες αντιδρούσαν στην καταβολή τελών διέλευσης και η εκτεταμένη άρνηση πληρωμής περιέκοψε περαιτέρω τις άμεσες ταμειακές ροές των παραχωρησιούχων, αυξάνοντας τις τριβές μεταξύ του Δημοσίου, των εταιρειών και των πιστωτριών τραπεζών.
Αντιμέτωπες με τη ραγδαία επιδείνωση των οικονομικών μεγεθών, την κατακόρυφη αύξηση του κινδύνου της χώρας (country risk) και τη διακοπή της ρευστότητας στη διατραπεζική αγορά, οι δανείστριες τράπεζες προχώρησαν το 2011 σε αναστολή των εκταμιεύσεων των εγκεκριμένων δανείων. Η εξέλιξη αυτή προκάλεσε άμεση χρηματοδοτική ασφυξία στα εργοτάξια, αναγκάζοντας τους παραχωρησιούχους να παγώσουν τις κατασκευαστικές εργασίες σε τέσσερις από τους πέντε αυτοκινητοδρόμους (εξαιρουμένου του Μορέα που συνέχισε να λειτουργεί με σχετική επάρκεια).
Η έκθεση των τραπεζικών ιδρυμάτων που συμμετείχαν στα κοινοπρακτικά σχήματα ήταν εξαιρετικά υψηλή. Η πολυπλοκότητα των σχημάτων αυτών αποτυπώνεται στα ποσοστά συμμετοχής των τραπεζών ανά κοινοπραξία. Ετσι στην κοινοπραξία χρηματοδότησης της Νέας Οδού (Ιόνιας Οδού) συμμετείχαν έξι ξένες τράπεζες με συνολικό ποσοστό 42,40% και οκτώ ελληνικές τράπεζες με ποσοστό 57,60%. Στα ξένα ιδρύματα περιλαμβάνονταν οι Banco Santander (8,11%), BBVA (8,11%), Fortis Bank (9,98%), Instituto de Credito Oficial (7,48%), Banca Infrastrutture (4,37%), Caja Ahorros y Monte de Piedad (4,37%). Στην κοινοπραξία χρηματοδότησης του Αυτοκινητοδρόμου Αιγαίου (Μαλιακός – Κλειδί) συμμετείχαν οκτώ ξένες τράπεζες με συνολικό ποσοστό 47,22% και έξι ελληνικές τράπεζες με ποσοστό 52,78%. Στις ξένες τράπεζες περιλαμβάνονταν οι ING Bank (10,38%), Dexia Credit Local (10,24%), Depfa (7,48%), KBC Finance Ireland (5,54%), Mizuho Corporate (5,54%), Calyon (5,29%), KfW-IPEX Bank (2,08%), Societe Generale (0,69%).
Η συμφωνία αναδιάρθρωσης του 2013 και οι αποζημιώσεις
Για την άρση του πολυετούς αδιεξόδου, το ελληνικό Δημόσιο, οι παραχωρησιούχοι, οι κατασκευαστές και οι πιστώτριες τράπεζες εισήλθαν σε μια μακρά περίοδο σκληρών διαπραγματεύσεων. Η συμφωνία επανεκκίνησης επιτεύχθηκε στα τέλη του 2013 και κυρώθηκε από τη Βουλή των Ελλήνων με τον Νόμο 4219/20133. Η αρχιτεκτονική της αναδιάρθρωσης βασίστηκε σε τρεις κεντρικούς άξονες.
Προκειμένου να μειωθεί το άμεσο χρηματοδοτικό κόστος κατασκευής, αποφασίστηκε η αναστολή των μη ώριμων τμημάτων. Τα συγκεκριμένα τμήματα κατασκευάστηκαν τελικά αργότερα. Έτσι στην Ολυμπία Οδό το τμήμα Πάτρα – Πύργος – Τσακώνα εξαιρέθηκε προσωρινά από το κατασκευαστικό αντικείμενο, περιορίζοντας το έργο στο τμήμα Ελευσίνα – Κόρινθος – Πάτρα. Στον Αυτοκινητόδρομο Κεντρικής Ελλάδας (Ε65) αναβλήθηκε η κατασκευή του νότιου τμήματος (Λαμία – Ξυνιάδα) και του βόρειου τμήματος (Τρίκαλα – Εγνατία), και οι εργασίες περιορίστηκαν αποκλειστικά στο ώριμο μεσαίο τμήμα Ξυνιάδα – Τρίκαλα.
Το Δημόσιο ανέλαβε την ευθύνη για τις καθυστερήσεις που σημειώθηκαν έως τον Ιούλιο του 2013, οι οποίες οφείλονταν σε υπαιτιότητα του κρατικού μηχανισμού (βραδύτητα απαλλοτριώσεων, εμπλοκές με την αρχαιολογική υπηρεσία και καθυστερήσεις στην έκδοση περιβαλλοντικών αδειών). Αυτό οδήγησε στην καταβολή σημαντικών αποζημιώσεων προς τις κοινοπραξίες για την κάλυψη των εξόδων αδράνειας και τη συντήρηση των εργοταξίων. Για τη διασφάλιση της βιωσιμότητας των έργων, εγκρίθηκε πρόσθετη χρηματοδότηση ύψους 1,2 δισεκατομμυρίων ευρώ μέσω κοινοτικών πόρων, ενώ παράλληλα θεσπίστηκαν πριμ επιτάχυνσης (acceleration bonuses) που ξεπέρασαν τα 650 εκατομμύρια ευρώ, προκειμένου τα έργα να ολοκληρωθούν εντός των αυστηρών χρονικών ορίων επιλεξιμότητας του ΕΣΠΑ και να αποφευχθεί η επιστροφή κοινοτικών κονδυλίων. Επιπλέον των ανωτέρω ποσών, το ελληνικό Δημόσιο υποχρεώθηκε να καταβάλει σημαντικές αποζημιώσεις λόγω μη λειτουργίας συγκεκριμένων σταθμών διοδίων, οι οποίοι είχαν συμφωνηθεί στις αρχικές συμβάσεις.
Η συνολική επιβάρυνση του Δημοσίου για την επανεκκίνηση των τεσσάρων οδικών αξόνων ανήλθε στο ποσό των 1,8 δισεκατομμυρίων ευρώ για αποζημιώσεις και πρόσθετες επιδοτήσεις, πέραν των 2,1 δισεκατομμυρίων ευρώ που προέβλεπε η αρχική χρηματοδοτική συμβολή με βάση τις συμβάσεις παραχώρησης που είχαν κυρωθεί από τη Βουλή.
Η μεταβολή των κοινοπραξιών παραχώρησης
Η οικονομική κρίση και οι επακόλουθες αναδιαρθρώσεις των συμβάσεων προκάλεσαν ριζικές ανακατατάξεις στη μετοχική σύνθεση των κοινοπραξιών. Η κυριότερη τάση που καταγράφηκε ήταν η σταδιακή αποχώρηση των ξένων κατασκευαστικών ομίλων και η συγκέντρωση των μεριδίων σε ισχυρούς εγχώριους ομίλους, με κυρίαρχο τον όμιλο ΓΕΚ ΤΕΡΝΑ. Στον Ε65, η αρχική κοινοπραξία περιλάμβανε την ισπανική Cintra (Cintra Concessiones de Infraestructuras de Transporte S.A. / Ferrovial S.A.). Σήμερα, ο όμιλος ΓΕΚ ΤΕΡΝΑ ελέγχει το 100% της «Αυτοκινητόδρομος Κεντρικής Ελλάδας Α.Ε.». Παρομοίως, στη «Νέα Οδός Α.Ε.» (Ιόνια Οδός), η ισπανική Dragados S.A. αποχώρησε μεταβιβάζοντας το μερίδιό της, με αποτέλεσμα η εταιρεία να καταστεί επίσης 100% θυγατρική του ομίλου ΓΕΚ ΤΕΡΝΑ.
Αντίθετα, η «Ολυμπία Οδός Α.Ε.» διατήρησε τον πολυμετοχικό της χαρακτήρα, συνδυάζοντας την παρουσία ενός εκ των κορυφαίων διεθνών ομίλων παραχωρήσεων με τις μεγαλύτερες ελληνικές τεχνικές εταιρείες. Μετά την αποχώρηση της γερμανικής Hochtief, μεγαλύτερος μέτοχος παραμένει η γαλλική Vinci, ενώ η μετοχική σύνθεση της Ολυμπία Οδός ΑΕ (εταιρεία παραχώρησης) είναι η εξής:
- VINCI CONCESSIONS S.A.S.: 36,03%
- ΑΒΑΞ ΠΑΡΑΧΩΡΗΣΕΙΣ ΜΟΝΟΠΡΟΣΩΠΗ Α.Ε.: 23,01%
- ΑΚΤΩΡ ΠΑΡΑΧΩΡΗΣΕΙΣ: 20,48%
- ΓΕΚ ΤΕΡΝΑ Α.Ε.: 20,48%
Μετοχική Σύνθεση «Απιον Κλέος» (Κοινοπραξία Κατασκευής):
- ΑΒΑΞ: 35,695%
- AKTOR: 35,695%
- ΤΕΡΝΑ: 28,600%
- VINCI CONSTRUCTION GRANDS PROJETS: 0,010%
Στην εταιρεία Αυτοκινητόδρομος Αιγαίου Α.Ε., η οποία ιδρύθηκε στις 12 Ιουνίου 200753, η αρχική σύνθεση περιλάμβανε τις εταιρείες Hochtief, ΑΕΓΕΚ, Αθηνά., Ελληνική Τεχνοδομική, J&P Άβαξ και Vinci. Μετά από διαδοχικές ανακατατάξεις, η μετοχική σύνθεση διαμορφώθηκε ως εξής53:
- Hochtief (μέσω της HOCHTIEF PPP Solutions GmbH): 38,89%
- Όμιλος ΑΒΑΞ: 23,61%
- Ελλάκτωρ (Άκτωρ Παραχωρήσεις): 22,00%
- Vinci S.A.: 15,28%
Η πορεία ολοκλήρωσης των έργων
Παρά τις πολυετείς περιπέτειες, τα τμήματα που είχαν αναβληθεί κατά την αναδιάρθρωση του 2013 επανεντάχθηκαν σταδιακά στον σχεδιασμό, χρηματοδοτήθηκαν εκ νέου και οδηγήθηκαν σε φάση ολοκλήρωσης, αλλάζοντας ριζικά τον χάρτη των μετακινήσεων στην Ελλάδα. Το τμήμα Πάτρα – Πύργος, συνολικού μήκους 75 χιλιομέτρων, επανεντάχθηκε στη σύμβαση παραχώρησης της Ολυμπίας Οδού, αυξάνοντας το συνολικό μήκος του αυτοκινητοδρόμου στα 277 χιλιόμετρα56. Η κατασκευή του υλοποιήθηκε σε δύο βασικές φάσεις: Την 1η Αυγούστου 2025, δόθηκαν στην κυκλοφορία τα πρώτα 65 χιλιόμετρα του νέου αυτοκινητοδρόμου, από τα Καμίνια έως τον Πύργο. Στις 4 Δεκεμβρίου 2025, παραδόθηκαν στην κυκλοφορία και τα τελευταία 10 χιλιόμετρα (Μιντιλόγλι – Καμίνια), σηματοδοτώντας την πλήρη λειτουργική ολοκλήρωση του άξονα. Οι εργασίες στο παράπλευρο οδικό δίκτυο, καθώς και οι συνδετήριες οδοί προς Αμαλιάδα και Κυλλήνη, ολοκληρώθηκαν στις αρχές του 2026.

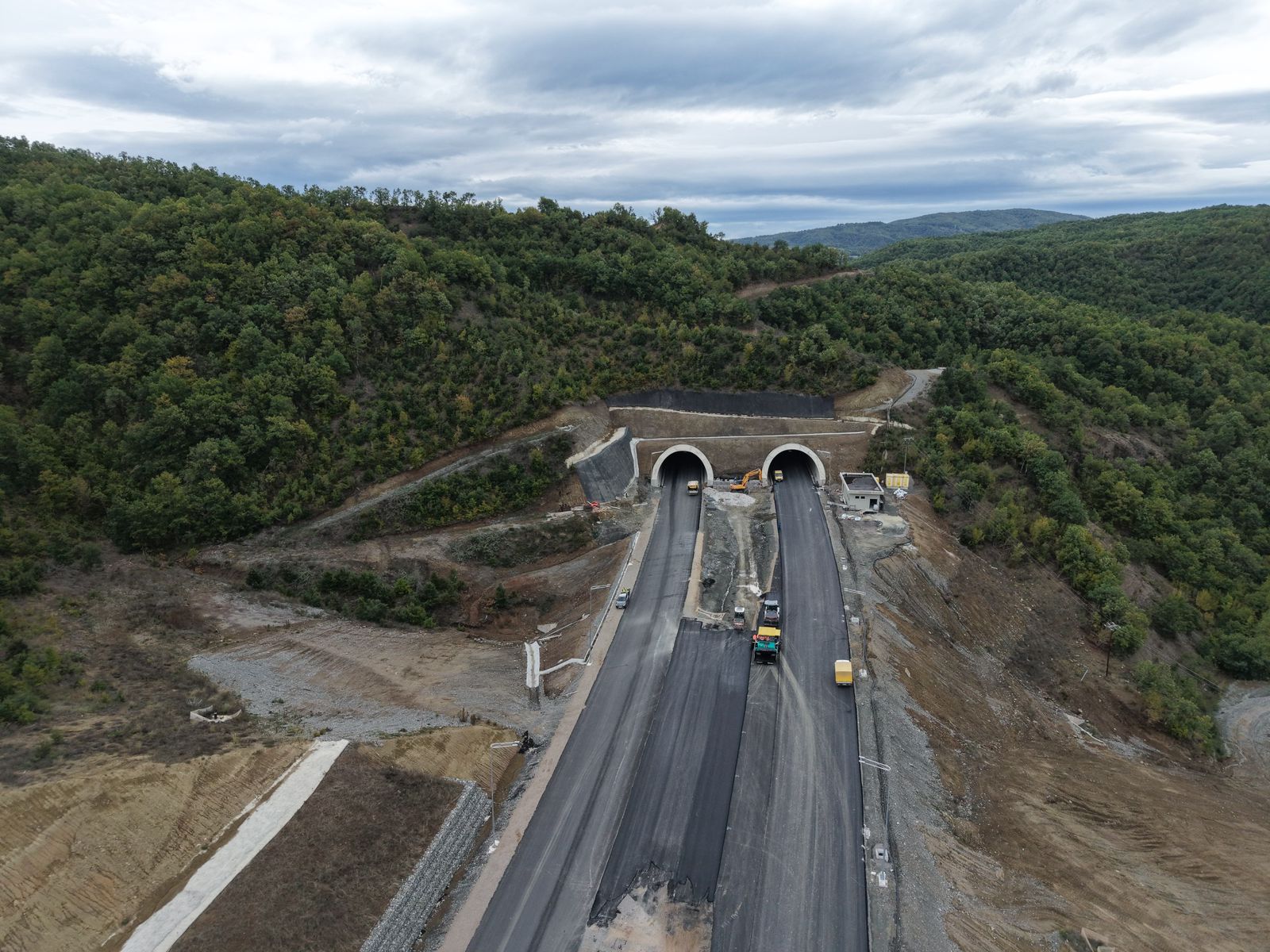

Ο αυτοκινητόδρομος Ε65, συνολικού μήκους 182,1 χιλιομέτρων και συνολικού προϋπολογισμού περίπου 1,4 δισεκατομμυρίων ευρώ, αποτελεί έργο στρατηγικής σημασίας για τη σύνδεση της Κεντρικής Ελλάδας με τη Δυτική Μακεδονία, την Ήπειρο και τα Διευρωπαϊκά Δίκτυα Μεταφορών. Η ολοκλήρωσή του πραγματοποιήθηκε σε διακριτές φάσεις: Το μεσαίο τμήμα (Ξυνιάδα – Τρίκαλα, 78,5 χλμ.) παραδόθηκε στην κυκλοφορία στις 22 Δεκεμβρίου 2017. Το νότιο τμήμα (Λαμία – Ξυνιάδα, 33 χλμ.) παραδόθηκε στις 23 Απριλίου 2024. Το βόρειο τμήμα (Τρίκαλα – Εγνατία Οδός, 70,5 χλμ.) παραδίδεται πλήρως αυτές τις ημέρες. Με την ολοκλήρωση του Ε65, οι χρόνοι διαδρομής μειώνονται δραστικά, προσφέροντας ταχύτερη και ασφαλέστερη πρόσβαση σε σημαντικούς τουριστικούς και εμπορικούς προορισμούς της Βορειοδυτικής Ελλάδας.
Η επόμενη ημέρα
Η ιστορική εξέλιξη των οδικών παραχωρήσεων στην Ελλάδα, από τις πρώτες προκηρύξεις του 2000 έως την ολοκλήρωση του 2026, αποτελεί ένα σημαντικό παράδειγμα διαχείρισης συστημικών κινδύνων σε έργα υποδομής μεγάλης κλίμακας. Η ελληνική εμπειρία κατέδειξε ότι το μοντέλο των συμβάσεων παραχωρήσεων στερείται ανθεκτικότητας όταν έρχεται αντιμέτωπο με ακραίες μακροοικονομικές διαταραχές, εάν δεν συνοδεύεται από ευέλικτους μηχανισμούς ανακατανομής των κινδύνων μεταξύ δημόσιου και ιδιωτικού τομέα. Ταυτόχρονα, τόσο το ελληνικό δημόσιο, όσο και οι παραχωρησιούχοι, βρήκαν τελικά τον τρόπο να ολοκληρώσουν τα έργα.
Η αναδιάρθρωση του 2013, παρά το γεγονός ότι επιβάρυνε τον κρατικό προϋπολογισμό με σημαντικές αποζημιώσεις, απέτρεψε μια πρωτοφανή κατάρρευση του κατασκευαστικού κλάδου και αποφεύχθηκε η απώλεια των ευρωπαϊκών πόρων. Η είσοδος των ολοκληρωμένων αυτοκινητοδρόμων σε πλήρη λειτουργία παρέχει πλέον στη χώρα ένα σύγχρονο και εξαιρετικά αποδοτικό δίκτυο μεταφορών, το οποίο, εκτός από την ασφάλεια που προσφέρει στους οδηγούς, μειώνει το κόστος των logistics, ενισχύει την περιφερειακή ανάπτυξη και τοποθετεί την Ελλάδα στον πυρήνα των ευρωπαϊκών μεταφορικών διαδρόμων. Αυτό το ιστορικό μάθημα χρησιμεύει πλέον ως πολύτιμος οδηγός για τα νέα μεγάλα έργα ΣΔΙΤ και παραχωρήσεων της χώρας, όπως ο Βόρειος Οδικός Άξονας Κρήτης (ΒΟΑΚ) και μικρότερες οδικές παραχωρήσεις.
